2020年5月23日下午,業主單位、總包單位,監理單位以及設計單位,在潤邦海洋舉行了啟東H1海上風電項目首根鋼管樁出廠驗收會。
此次驗收會,聚集了該項目各家參建單位的重點關注,江蘇華威風力發電有限公司、華東勘測設計研究所有限公司、上海東華建設管理有限公司、中交一航項目部均到場參與驗收。
該項目作為江蘇省啟東市首個海上風電項目,該樁又是標段內首根鋼管樁,可謂意義重大。首根鋼管樁頂部外徑為6.5米,底部外徑為7.48米,總長75米,樁重930.56噸,項目組自5月5日收到完整性圖紙,歷經18天完成首根單樁制作和發運,創單樁建造最短記錄。

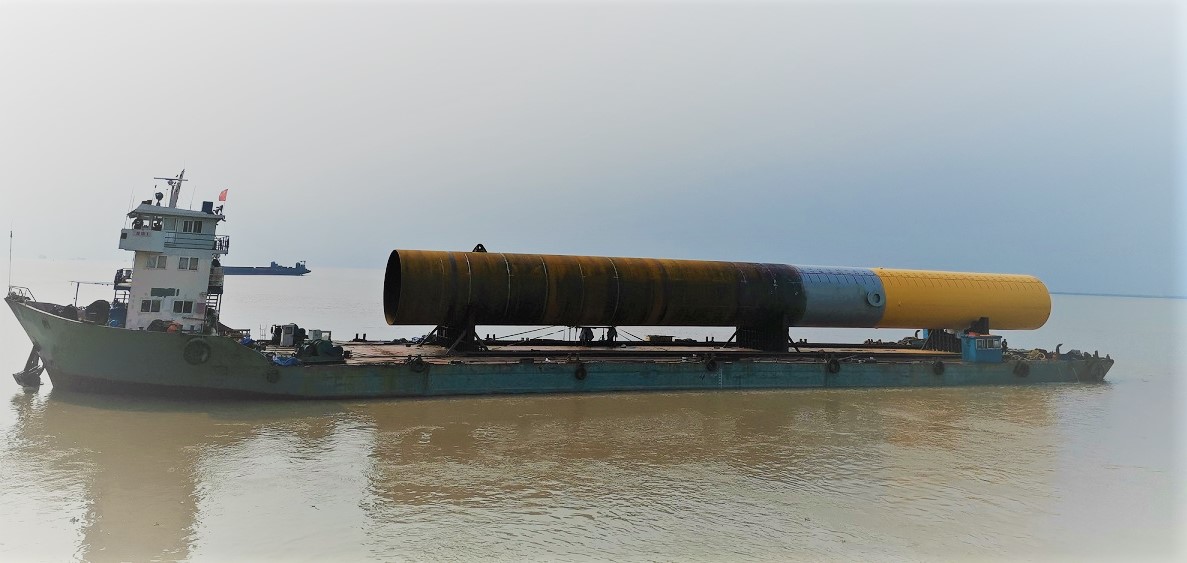

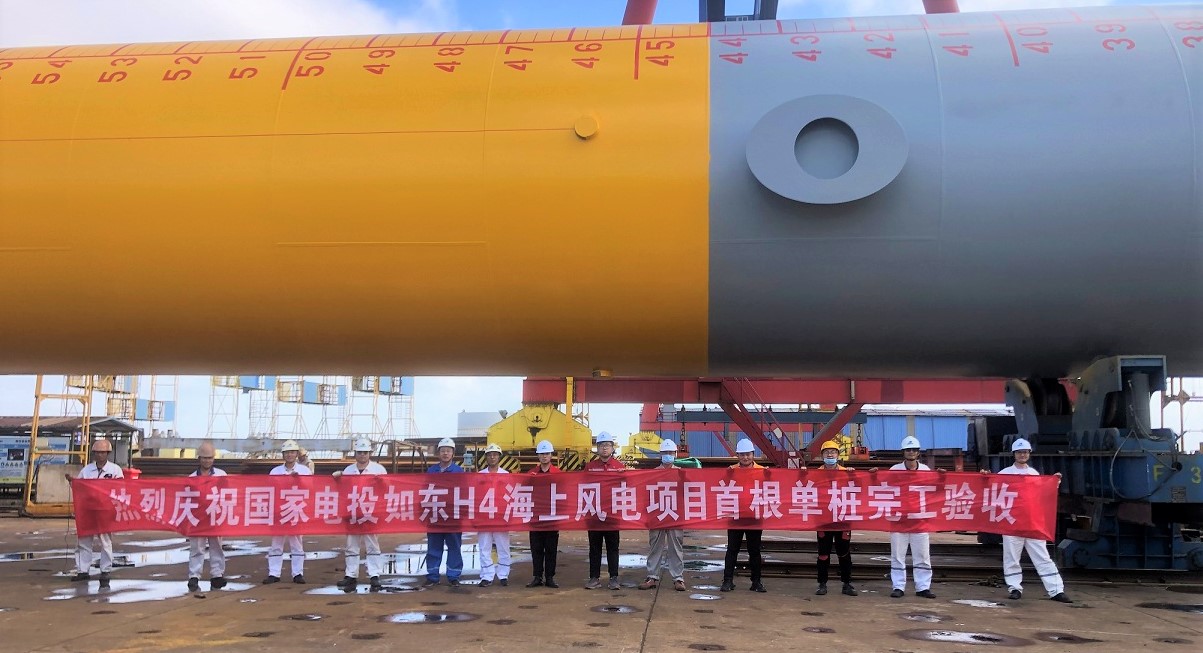

2020年5月26日,經過各方20天不分晝夜的努力,國家電投江蘇海上風力發電有限公司如東H4項目首根單樁79#樁成功發運。
2020年是海上風電飛速發展的一年,如何在最短的時間內整合現有資源,聯系協調各部門,使得項目得以穩定快速推進是面臨的最大困難。國家電投如東H4項目首批單樁面臨周期緊,任務重,氣象差的困難,各方都竭盡全力克服。潤邦海洋派駐兩名項目經理開啟白加黑工作模式,輪班緊盯項目進度和質量,趕工過程中出現的問題,各部門第一時間協調解決,確保了項目的交期和質量。在得知海況差,運輸船緊張的情況下,公司啟用2艘備選船只,有效保證79#可以在打樁前安全準時將樁送到預定位置。
79#單樁的成功發運標志國家電投江蘇海上風電如東H4的順利推進,為項目邁入主體工程施工階段打響了“開門炮”,公司海上風電項目踏上新的征程。
5月份,經過潤邦海洋各級管理人員和施工班組共同努力,確定了“保交付”的奮斗目標,完成了明陽陽江300MW海上風電項目、三峽陽江300MW、濱海南H3、啟東H1等多個海上風電項目單樁的交付,當月交付產量接近15000T,進一步鞏固了潤邦海洋在海上風電管樁的龍頭地位。
